Novar hat für das Solarpark Bellingwolde den finanziellen Abschluss (Financial Close) erreicht. Dies stellt einen wichtigen Meilenstein in der regionalen Energiewende dar. Im Jahr 2024 haben die vorbereitenden Arbeiten begonnen, darunter die Verlegung der Kabeltrasse. Ende März 2025 beginnt der Bau des Solarparks.
Mail für weitere Informationen
Warum dieses Solarpark?
Die Regionale Energiestrategie Groningen hat das Ziel, bis 2030 mindestens 5,7 TWh an nachhaltiger Energie zu erzeugen. Nach seiner vollständigen Fertigstellung wird das Solarpark Bellingwolde – Westerwolde einen bedeutenden Beitrag zur Erreichung dieses Ziels leisten.
Der Standort des Solarparks
Der geplante Standort liegt zwischen der Veendijk und der deutschen Grenze in Bellingwolde, in der Nähe des Ortsteils De Lethe. Im Laufe des Verfahrens stellte sich heraus, dass ein altes Grenzabkommen aus dem Jahr 1824 berücksichtigt werden musste. Um die Entwicklung des Solarparks Bellingwolde fortsetzen zu können, war zunächst die Zustimmung des Landkreises Emsland erforderlich. Diese wurde inzwischen erteilt.
Wie können sich Anwohner beteiligen?
Der Grundstückseigentümer Kor Werkman ist ein bekannter Anwohner und aktiv in die Entwicklung eingebunden. Novar und Kor Werkman setzen sich für einen gesellschaftlich getragenen Solarpark ein, der allen Menschen in der Umgebung zugutekommt. Aus diesem Grund wurde eine Begleitgruppe eingerichtet und eine Zusammenarbeit mit der lokalen Energiegenossenschaft De Lethe Stroomt aufgenommen.
Zur Unterstützung der lokalen Gemeinschaft wird der Energiegenossenschaft Lethe Stroomt eine installierte Leistung von 1 MWp zur Verfügung gestellt. Die Erlöse aus diesem Strom fließen in lokale Initiativen, sodass die Region direkt von der Erzeugung erneuerbarer Energie profitiert.
Welchen Mehrwert bietet der Solarpark?

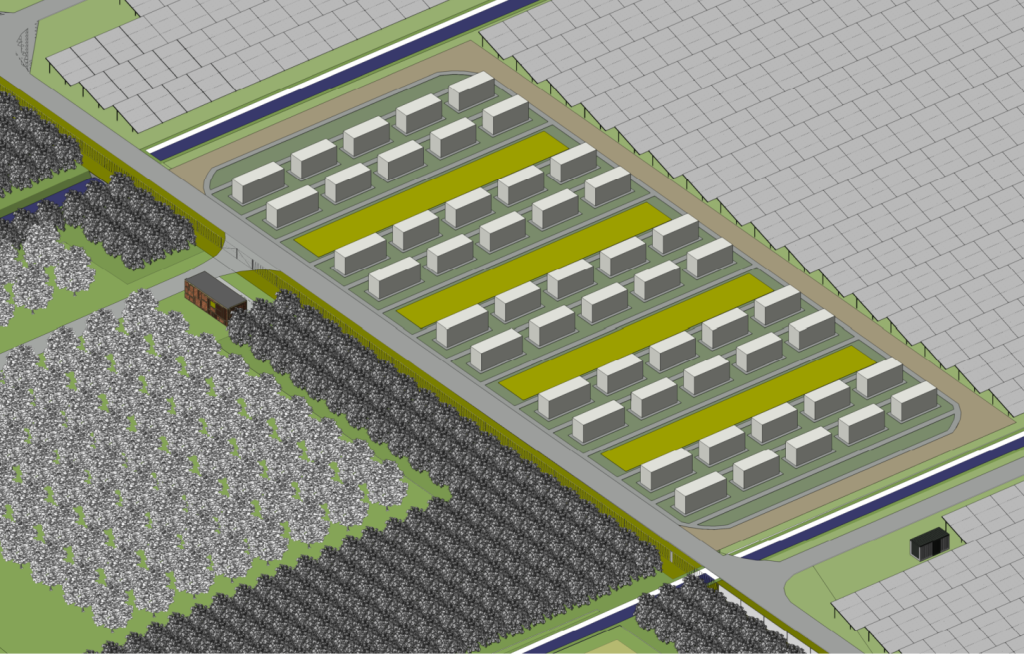

Der Solarpark Bellingwolde wurde mit großer Rücksicht auf die Umgebung und die Biodiversität geplant. Das endgültige Design entstand in Zusammenarbeit mit einer Begleitgruppe, der Gemeinde Westerwolde und der Provinz Groningen.
Es wurden gezielte Maßnahmen ergriffen, um die Landschaft zu erhalten und die Natur zu fördern:
Der Solarpark Bellingwolde ist außerdem Teil einer mehrjährigen ökologischen Studie der Reichsuniversität Groningen (RUG) über die Auswirkungen von Solarparks auf die Natur. Die Ergebnisse dieser Forschung liefern wichtige Erkenntnisse für die Optimierung des Gleichgewichts zwischen erneuerbarer Energieerzeugung und Biodiversität.
Das geplante Gebiet umfasst rund 57,5 Hektar. Dort können 124.474 Solarmodule installiert werden, die eine Gesamtleistung von über 72 MWp erzeugen. Damit kann der Solarpark jährlich mehr als 19.000 Haushalte mit nachhaltigem Strom versorgen!
Unser Prozess
Design
Erlauben
Finanzierung
Bauen
Im Einsatz
Der Bau des Solarparks Bellingwolde hat im März 2025 begonnen. Die Fertigstellung des Projekts ist für Anfang 2026 geplant.
Nachfolgend finden Sie einen Überblick über die geplanten Arbeiten am Solarpark Bellingwolde sowie über mögliche Beeinträchtigungen für die Umgebung.
Was | Beschreibung | Mögliche Beeinträchtigung der Umgebung |
Verlegung der Kabeltrasse | Ab September 2024 wird die Kabeltrasse zwischen dem Solarpark Bellingwolde (Veendijk in Bellingwolde) und der Hochspannungsstation in Winschoten verlegt. | Verkehrsbehinderungen |
Einrichtung der Baustelle | Das Baufeld wird für die Installation vorbereitet, einschließlich Erdarbeiten, Einzäunung und Baustelleneinrichtung. | Baustellenverkehr über die Transportroute |
Fundamente & Verkabelung | Rammen der Fundamente und Aufbau von Modultischen für die Solarpaneele, anschließend Verlegung der Kabel. | Baustellenverkehr über die Transportroute + Lärmbelästigung durch Rammarbeiten |
Installation der Solarmodule | Aufbau der Konstruktionen, Montage der Solarmodule und zugehöriger Anlagen (Trafostationen). | Baustellenverkehr über die Transportroute |
Landschaftliche Integration | Im Februar 2025 beginnt die Bepflanzung auf und rund um das Gelände des Solarparks. Die Maßnahmen werden abschnittsweise bis Ende 2025 durchgeführt. | Baustellenverkehr über die Transportroute |
Zuletzt bearbeitet am 5 Juni 2025
