Slutet distributionssystem Avermieden

Hållbara initiativ möjliga tack vare nätlösning

Projekt » SDS Avermieden – Eekerpolder

Vid solpark Eekerpolder har SDS Avermieden utvecklats sedan 2019. Ett slutet distributionssystem som möjliggör att hållbara initiativ i regionen kan genomföras – trots det fullbelagda mellanspänningsnätet.

Vill du veta mer om det här projektet?

Kontakta oss för mer information


Slutet distributionssystem Avermieden – Eekerpolder

I Eekerpolder har Novar, tillsammans med det tekniska konsultföretaget Emmett Green, utvecklat SDS Avermieden sedan 2019.

Vad är ett slutet distributionssystem?

Ett Slutet Distributionssystem (SDS) är ett ”eget” nätverk. I detta fall ett privat elnät i området Eekerpolder. För att driva ett eget nätverk krävs ett undantag från ACM (Konsument- och marknadsmyndigheten). Det finns ett antal krav för ett SDS:

  • Nätet ligger inom ett geografiskt avgränsat område;
  • Det är högst 500 tillgångar/användare anslutna till nätet;
  • Inga hushåll är anslutna till nätet;

Varför ett slutet distributionssystem?

Ett SDS kan bidra till att minska nätkapacitetsbrist. Elnätet är på vissa platser och tidpunkter överbelastat: det levereras mer el än vad som efterfrågas eller än vad nätet fysiskt kan transportera. Det uppstår kö på nätet. Med SDS Avermieden matar vi in el på det nationella stamnätet från TenneT. På så sätt avlastar vi det regionala mellanspänningsnätet från Enexis.

På det här sättet kan man till exempel effektivt fördela energikällor inom ett visst område: kapacitetsbrist minskar och hållbar energi kan fortsätta utvecklas. Den kan nämligen användas direkt inom SDS. Tack vare ett SDS blir energisystemet mer tillförlitligt, energikostnaderna lägre och det förblir möjligt att fortsätta göra vårt energisystem mer hållbart.

Nya hållbara energiprojekt i regionen kan inte leverera sin el på grund av kapacitetsbrist hos Enexis. Processer för att förstärka de regionala näten tar ofta fem till tio år. SDS säkerställer att dessa projekt ändå kan få en anslutning. En smart teknisk lösning alltså: ,,Vi kan inte vänta i flera år i Nederländerna,” säger Novars vd Jelmer Pijlman. ,,Det finns stora ambitioner för utbyggnaden av hållbar energi. Annars kommer dessa att försenas kraftigt.”

Hur fungerar ett slutet distributionssystem?

Ett SDS är – precis som namnet antyder – ett slutet nätverk. Fysiska kablar installeras: elen från solparkerna Eekerpolder och Evenreiten transporteras via en 33 kV-kabel till transformatorstationen och kopplas där via SDS Avermiedens transformatorstation till en 220 kV-kabel från den nationella nätoperatören TenneT. Här kan olika hållbara initiativ ansluta sig. I detta fall en solpark som levererar hållbar energi. Möjligheterna att lägga till energilagring i SDS undersöks.

Slutligen ansluts ett SDS med en enda anslutningspunkt till TenneTs stamnät. En stor fördel med denna tekniska lösning är att allt som ligger ”bakom” denna anslutning är i privat regi och därför helt finansieras av de anslutna hållbara producenterna. Det innebär att inga kostnader överförs till konsumenterna, vilket annars hade varit fallet vid en anslutning till en vanlig nätoperatör. Den producerade elen matas in på TenneTs stamnät via denna anslutning och vårt SDS-transformatorstation, och fördelas därefter över resten av Nederländerna.

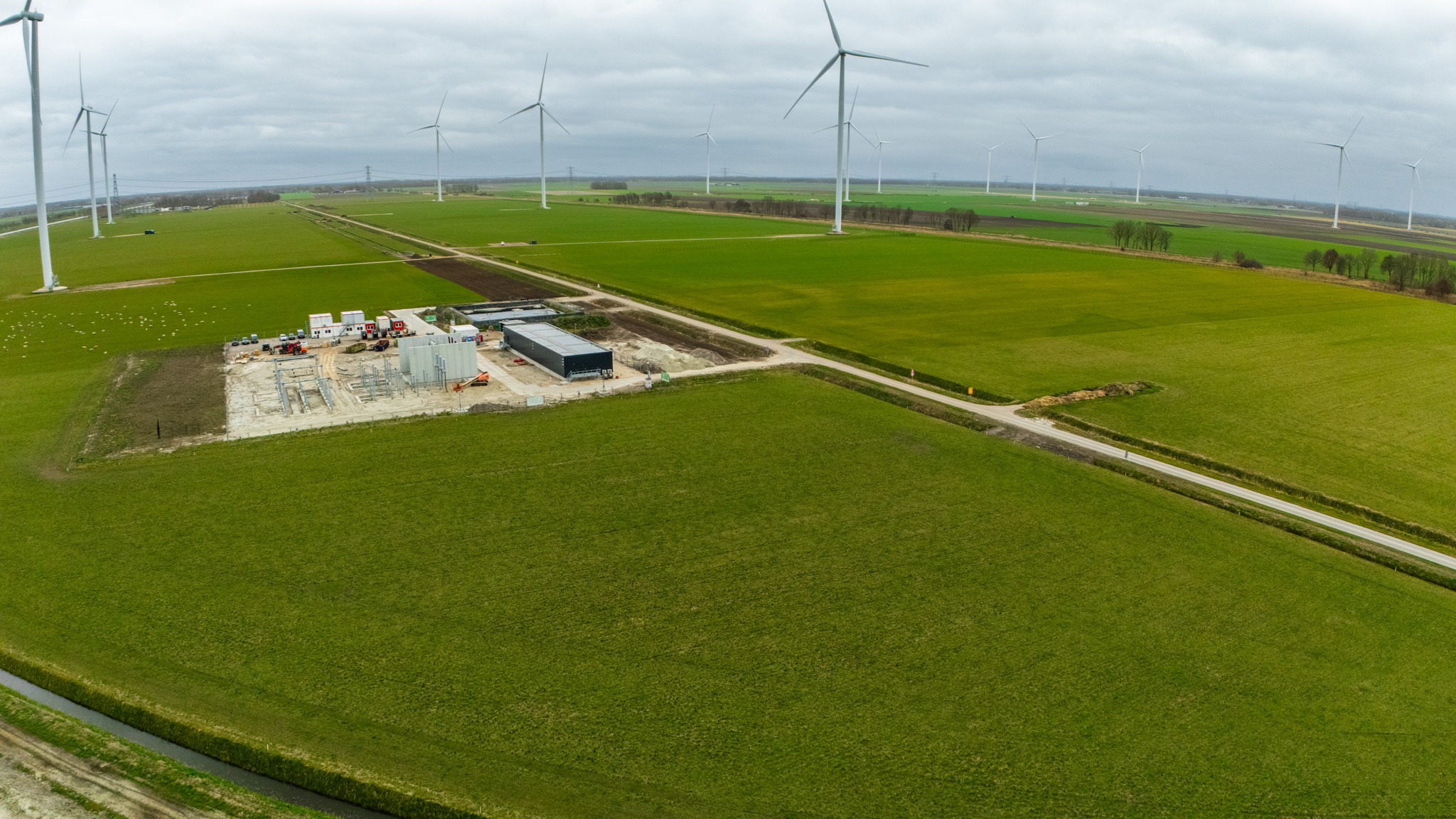

Bouwplaats waar gesloten distributie systeem Avermieden wordt geplaatst.
Bouwplaats gesloten distributie systeem Avermieden

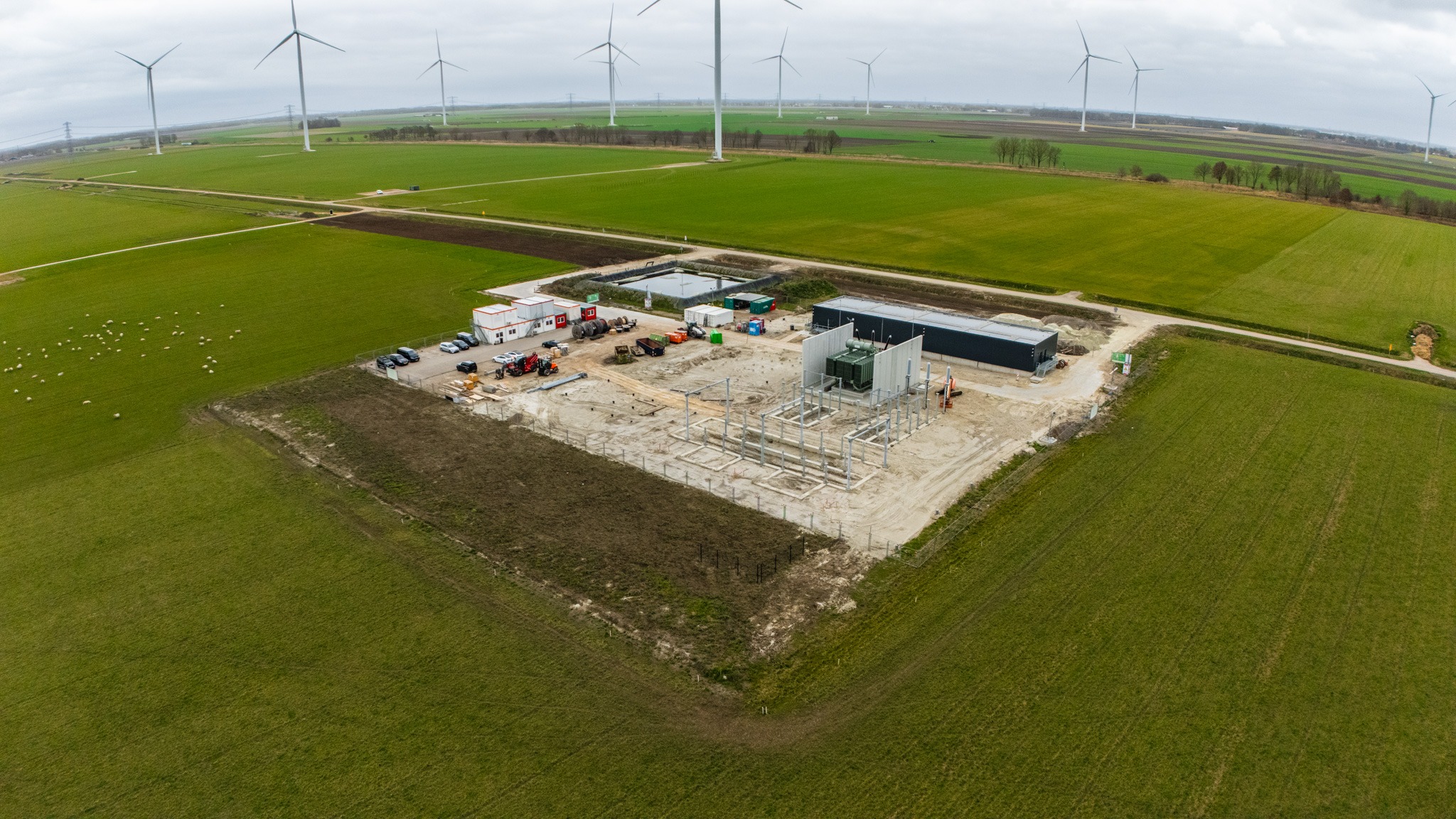

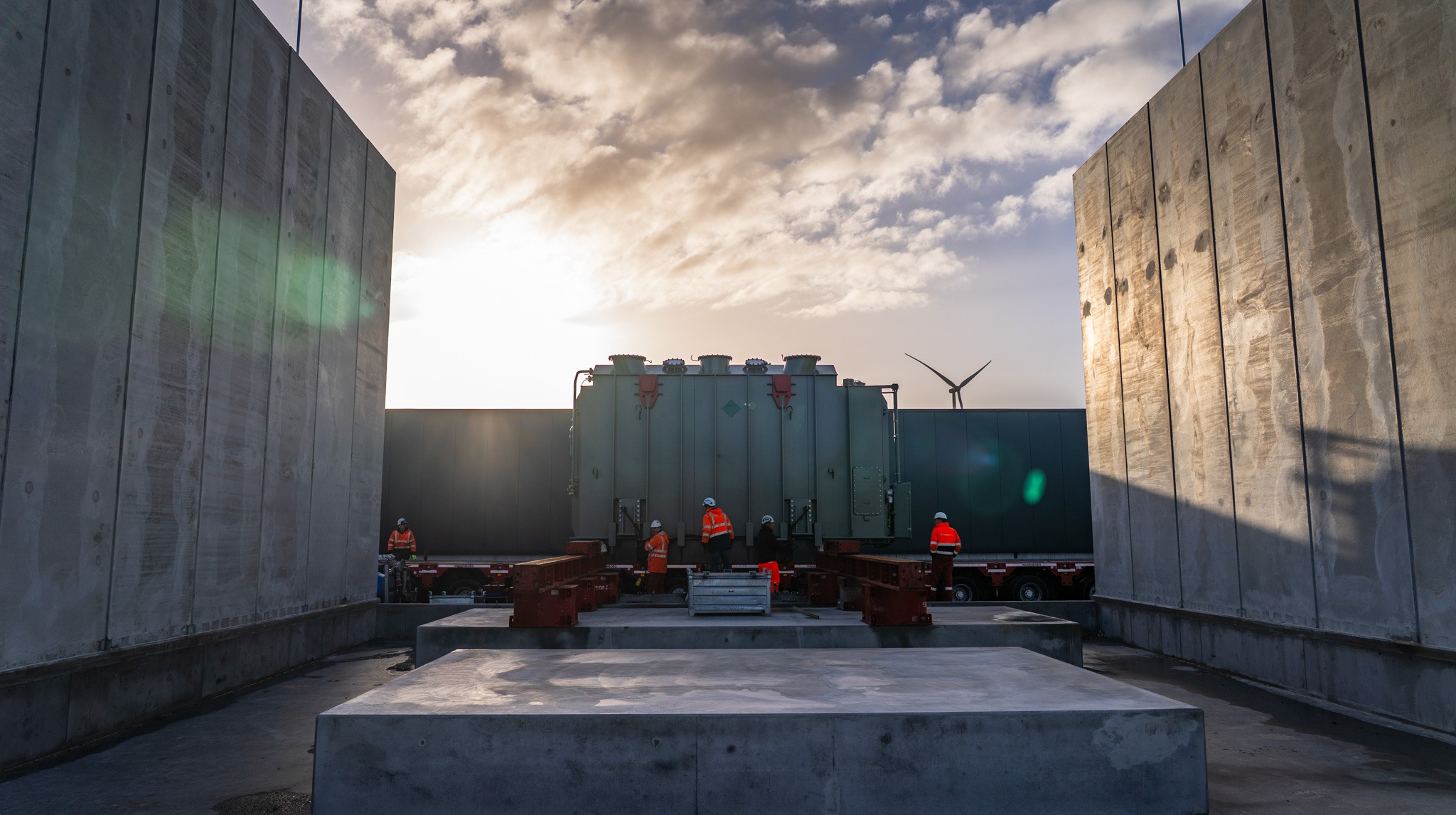

Transformator station wordt geplaatst op locatie Avermieden

Vår process

Var befinner vi oss nu?

Design

Finansiering

Byggnation

I bruk

Designen är färdigställd och alla nödvändiga tillstånd har beviljats. I maj 2024 inleddes byggnationen officiellt. Sedan dess har genomförandet fortskridit enligt plan.

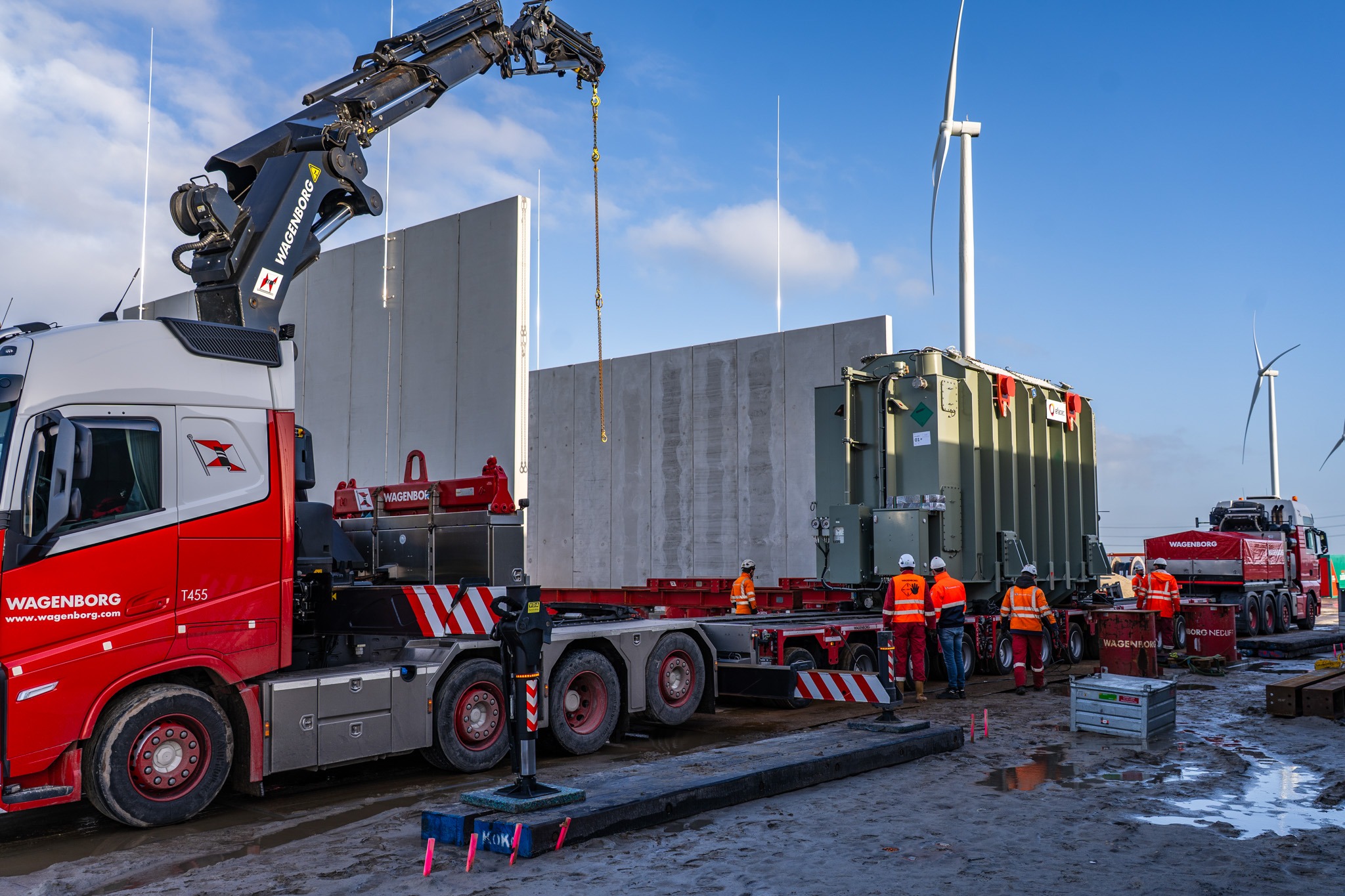

Bygget

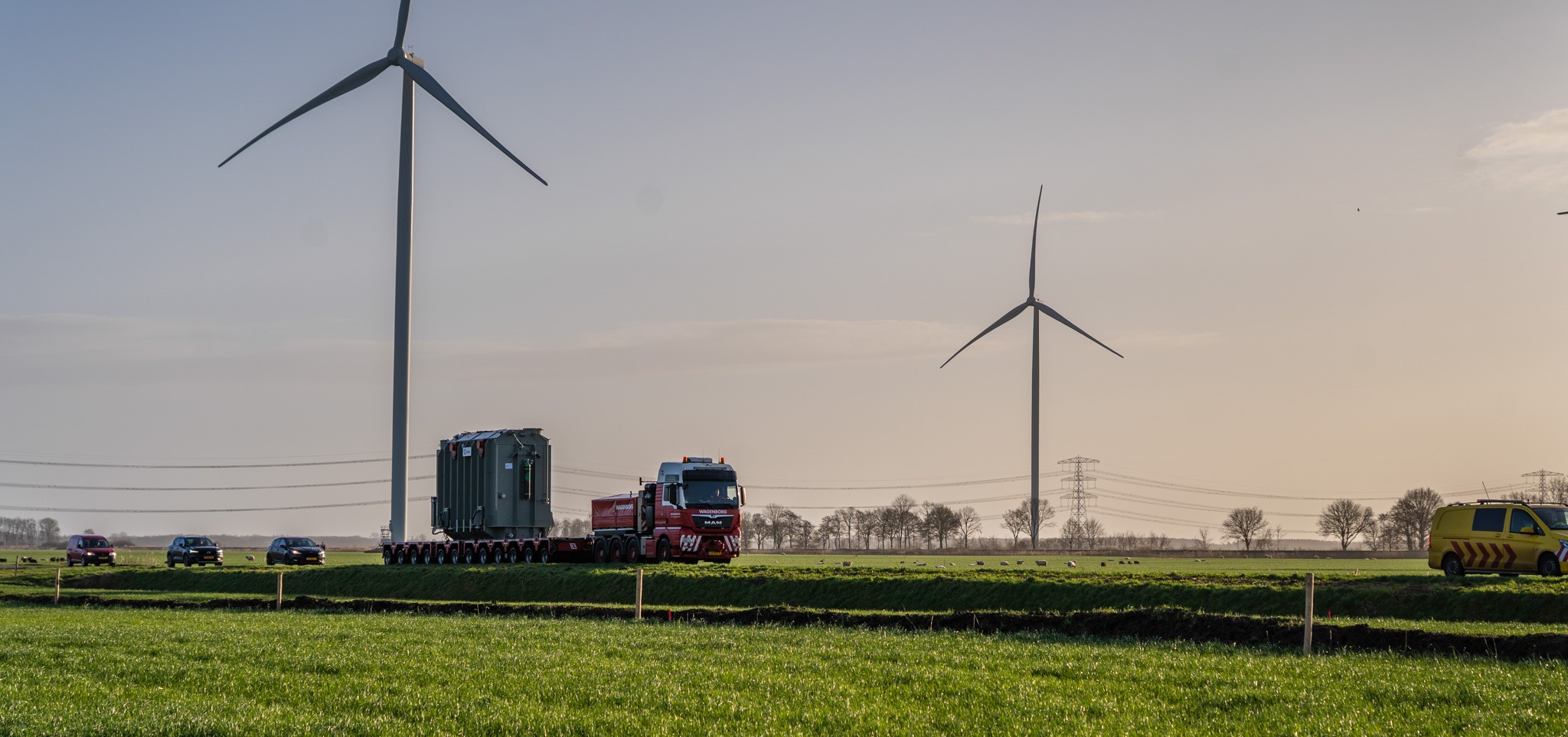

SDS Avermieden består av osynliga kablar under marken och SDS-transformatorstationen. För att kunna anlägga SDS kommer ett antal styrda borrningar att genomföras. Arbetet kommer i största möjliga mån att utföras med tillfartsvägar över privata vägar för att orsaka så lite störning som möjligt.

Den direkta omgivningen kommer att få mer information om arbetet och eventuell påverkan innan arbetet påbörjas.

Plats
SDS-stationen (transformatorstationen) ligger mitt i solparken Eekerpolder. Elen från tillgångarna transporteras via en 33 kV-kabel till transformatorstationen och kopplas där till en 220 kV-kabel från den nationella nätoperatören TenneT. Denna 220 kV-kabel löper från SDS-stationen vid Eekerweg till TenneTs stamnätsstation nära Meeden.

SDS Avermieden

Tidsplan för arbetet
Bygget av det slutna distributionssystemet startade i maj 2024. Projektet förväntas vara färdigt i maj 2025.

Nedan följer en översikt över de övergripande arbetena samt de arbeten som eventuellt kan orsaka störningar.

ArbeteArbetstiderMöjliga störningar
Bygge av SDS-stationen från mitten av maj 2024 till maj 2025Vardagar mellan 06.45 och 16.30Cirka 30–40 (tur och retur) tunga transporter via angiven transportväg. Dessutom regelbundet lättare transporter. 
Lägga kabelsträckning från mitten av november 2024 till mars 2025Vardagar mellan 06.45 och 16.30Ökad byggtrafik längs kabelsträckan. Ljud från byggmaskiner.  

Transportväg

På bilden nedan ser du den justerade transportvägen (markerad med en gul linje) som entreprenören kommer att använda för leverans av material till byggnationen av SDS-stationen. Denna transportväg kommer även att användas för bygget av solparken Eekerpolder.

Förklaring till bilden:
Gul linje:
        Transportväg
Orange linje:     Kabelsträckning
Gula cirklar:  Platser för borrningar längs kabelsträckningen som kan orsaka störningar
Röd linje:       Ingen transportväg

Efter återkoppling från omgivningen har vi utvärderat rutten via Duurkenakker. Det har visat sig att denna väg är för smal för att byggtrafik ska kunna passera säkert, vilket medför potentiella risker för både omgivningen och vårt byggteam. Därför har vi beslutat att låta byggtrafiken köra via Hereweg. Därifrån svänger trafiken vänster in på Vennenweg för att nå projektområdet.

Hur bidrar detta SDS till energiomställningen?

Novar och Emmett Green utvecklar tillsammans ett eget nätverk och en transformatorstation för att undvika förseningar i anslutningen av nya hållbara energisystem på grund av kapacitetsproblem i det regionala nätet från Enexis.

Detta initiativ, som syftar till att påskynda utbyggnaden av hållbar energi, erbjuder en teknisk och kostnadseffektiv lösning för att ansluta nya energisystem direkt till TenneTs 220 kV-nät.

Senast redigerad den 5 juni 2025

Ska vi anta utmaningen tillsammans?

Har du frågor eller vill du skapa en förändring?

Vi hjälper gärna till!


kontakta oss
