parc solaire Eekerpolder

Un parc solaire situé dans deux communes

Projets » Parc solaire Eekerpolder

Novar et la Coopérative Eekerpolder ont atteint la clôture financière (Financial Close) pour le parc solaire Eekerpolder, le plus grand projet de parc solaire des Pays-Bas. La construction du parc a commencé en février 2025. Il s’agit d’une étape majeure dans la transition vers l’énergie durable dans la région.

La Coopérative Eekerpolder et Novar collaborent étroitement depuis le début à la création d’un parc solaire où se rencontrent énergie renouvelable, nature et loisirs. Le projet prévoit 18 hectares d’aménagement respectueux de la nature, dont 10 hectares seront accessibles au public. De cette manière, nous contribuons à la fois à la transition énergétique et à un cadre de vie plus vert.

Pour la réalisation du parc solaire Eekerpolder, Novar doit coopérer avec deux communes distinctes. Le parc est en effet situé partiellement sur le territoire de la commune de Midden-Groningen (70 hectares) et partiellement sur celui de la commune d’Oldambt (90 hectares).

Vous voulez en savoir plus sur ce projet?

Courrier pour plus d’informations


312.939Panneaux solaires au sol
200Capacité de production en MWc
67.000Ménages fournis

Parc solaire Eekerpolder

Les deux communes font partie de la Stratégie Énergétique Régionale (RES) de Groningue, qui vise à produire au moins 5,7 TWh d’énergie durable d’ici 2030.

L’emplacement du parc solaire

Le parc solaire Eekerpolder est situé au sud de l’A7 et à l’est de la N33, entre Scheemda et Zuidbroek. Il s’étend donc à la fois sur la commune de Midden-Groningen et celle d’Oldambt. Le parc sera installé sous les éoliennes situées au nord du village de Scheemda. Trois permis d’environnement ont été demandés et délivrés par les communes pour ce projet solaire.

La superficie totale du parc solaire est d’environ 160 hectares, dont environ 70 hectares situés dans la commune de Midden-Groningen et les 90 hectares restants dans celle d’Oldambt. Grâce à une collaboration étroite et constructive avec la Coopérative Eekerpolder, nous avançons avec succès vers la réalisation d’un parc solaire de qualité, soutenu par la population locale.

Comment les habitants peuvent-ils participer?

Dans le cadre du développement du parc solaire, Novar a établi un partenariat avec la Coopérative Eekerpolder. Cette collaboration s’est concentrée sur une approche commune de l’intégration paysagère, de la création d’un soutien local et du dialogue avec les différentes parties prenantes. Vous trouverez plus d’informations à ce sujet sur le site web de la Coopérative Eekerpolder.

Quelle est la valeur ajoutée du parc solaire?

En plus des échanges avec la Coopérative Eekerpolder, de nombreuses discussions ont eu lieu avec des paysagistes et les autorités locales. Ensemble, ils ont décidé que plus de 25 % de la zone du projet serait consacrée à l’intégration paysagère du parc. L’accent est mis notamment sur l’élargissement des cours d’eau, la végétalisation supplémentaire des bordures du parc solaire, et la création de zones naturelles autour du site. Des aires de repos avec des bancs de pique-nique seront aménagées, ainsi qu’une piste cyclable longeant directement le Winschoterdiep.

Comment ce parc solaire contribue-t-il à la transition énergétique?

Le parc solaire Eekerpolder produira environ 200 MWc, ce qui permettra d’alimenter quelque 67 000 ménages en électricité verte. Ce parc constitue ainsi une contribution majeure à l’objectif fixé dans la Stratégie Énergétique Régionale (RES).

notre processus

Où en sommes-nous aujourd’hui?

1

Conception

2

Permis

3

Financement

4

Construire

5

Utilisé

La construction du parc solaire Eekerpolder a débuté en février 2025. Nous prévoyons de livrer le projet au début de l’année 2026.

Vous trouverez ci-dessous un aperçu des travaux susceptibles de provoquer des nuisances pour les riverains.

TravauxDescriptionNuisances possibles pour les riverains
Aménagement du chantierLe site de construction est préparé pour l’installation, y compris les travaux de terrassement, les clôtures et les installations de chantier.Trafic de chantier via l’itinéraire de transport
Fondations & câblageBattage des fondations et montage des structures accueillant les panneaux solaires, suivi de l’installation des câbles.Trafic de chantier via l’itinéraire de transport + travaux de battage
Installation des panneaux solairesMontage de la structure, des panneaux solaires et des installations associées (postes de transformation).Trafic de chantier via l’itinéraire de transport
Intégration paysagèreDans la deuxième moitié de 2025, nous commencerons à installer les aménagements paysagers sur et autour du parc solaire.Trafic de chantier via l’itinéraire de transport

Fermeture de l’Eekerweg
Afin de garantir la sécurité de tous, la route d’Eekerweg sera fermée à la circulation à la fin du mois de février. Les cyclistes et les piétons seront déviés par la Vogelzangsterweg, la Meentweg et la Hereweg. La commune a déjà accordé une dérogation pour cette fermeture, valable pendant toute la durée de vie du parc solaire (30 ans). À l’avenir, une nouvelle piste cyclable sera aménagée le long de la limite nord du parc solaire, parallèlement à la digue du Winschoterdiep.

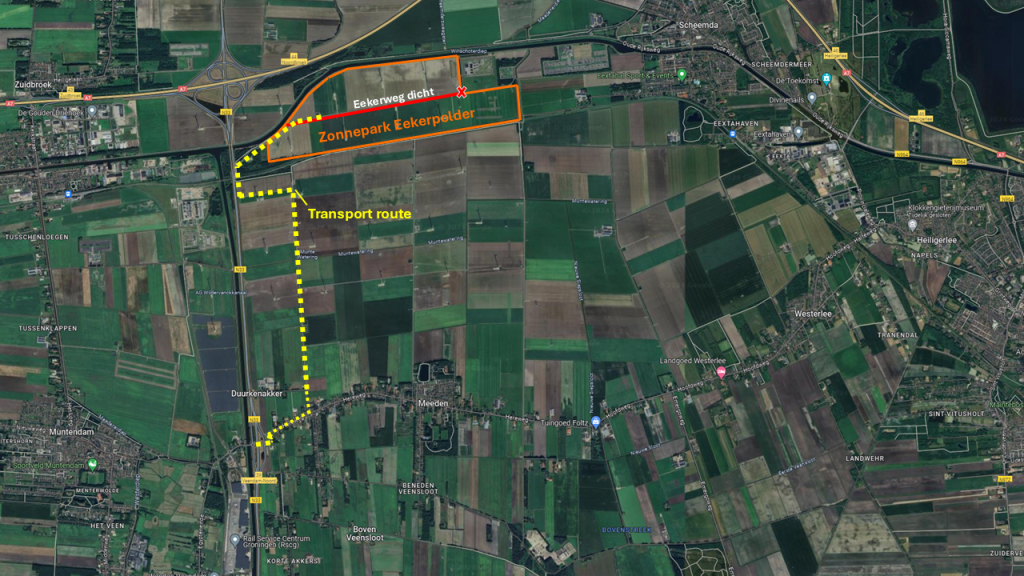

Itinéraire de transport
L’image ci-dessous montre l’itinéraire de transport que l’entrepreneur utilisera pour l’acheminement des matériaux destinés à la construction du parc solaire Eekerpolder.

Dernière modification le 5 juin 2025

Relever le défi ensemble ?

La transition énergétique commence par une présentation. Prenez rendez-vous dès maintenant ou contactez-nous.

Prendre contact

Vous avez des questions ? Appelez-nous ou envoyez-nous un courriel.

Contact
